Ombouw N49 tot snelweg
Het Agentschap Wegen en Verkeer (AWV) startte in de zomer van 2023 met de omvorming van de Expresweg N49 - op het grondgebied Maldegem - tot een volwaardige autosnelweg. Door de omvorming van de gewestweg wordt de maximaal toegelaten snelheid voor het verkeer opgetrokken tot 120 km/u. Dit moet ervoor zorgen dat het verkeer veiliger en vlotter verloopt.
Veiliger en vlotter verkeer langs de N49
De N49, de expresweg tussen Antwerpen en de kust, behoort bij de belangrijkste havenroutes van Vlaanderen. Op het grondgebied van Damme en Maldegem wordt de N49 onderbroken door een aantal kruispunten, al dan niet uitgerust met verkeerslichten. In combinatie met de snelheid levert dat soms onveilige situaties op. Om het verkeer er veiliger en vlotter te laten verlopen, werkt de Vlaamse overheid deze kruispunten weg.
Wegen en verkeer: ombouw N49 tot autosnelweg
Project 8.1: ombouw N49 tot snelweg tussen Damweg en Leopoldkanaal
De omvorming van de N49 tot snelweg verloopt in verschillende deelprojecten. Dit deelproject (8.1) bevindt zich bij de Natiënlaan tussen het Leopoldkanaal en de Damweg in Damme.
Welke veranderingen worden er doorgevoerd?
- De Natiënlaan (N49) tussen het Leopoldkanaal en de Damweg in Damme wordt omgevormd tot snelweg zodat gemotoriseerd verkeer vlot kan doorrijden.
- Voor het lokale verkeer van Middelburg en grondgebied Damme werd een parallelweg langs de N49 aangelegd tussen de Lapscheurestraat en de Hoornstraat naast de Natiënlaan. Deze parallelweg zal doorgetrokken worden tot aan het Leopoldkanaal zodat lokaal verkeer niet via de drukke N49 hoeft te rijden.
- Fietsers en gemotoriseerd verkeer die van de ene zijde van de Waterpolder naar de andere gaan, zullen gebruik kunnen maken van een tunnel voor fietsers en auto’s. Het drukke kruispunt wordt weggehaald.
- Aan de Verloren Kreek wordt onder de Natiënlaan een ecopassage aangelegd voor zoogdieren en amfibieën. Zo kunnen zij veilig onder de N49 door.
Verschillende fases
- Voorbereidingswerken | van 7 augustus 2023 tot eind 2023
- Het terrein wordt bouwklaar gemaakt.
- De verbindingsweg tussen de Damweg en de Hoornstraat wordt aangelegd.
- De nutsmaatschappijen verplaatsen of vernieuwen hun kabels en leidingen.
- Fase 1 | van 8 januari 2024 tot eind 2024
- Er wordt een tijdelijke voetgangersbrug geplaatst over de Hoornstraat en de Natiënlaan.
- Er wordt gewerkt op de Oostelijke kant van de Natiënlaan (kant Middelburg).
- Fase 2 | van eind 2024 tot midden 2025
- Er wordt gewerkt op de Westelijke kant van de Natiënlaan (kant Damme).
Meer info: N49 tussen Damweg en Leopoldskanaal
Project 8.2: ombouw N49 tot snelweg tussen Leopoldskanaal en Passiedreef
De omvorming van de N49 tot snelweg verloopt in verschillende deelprojecten. Dit deelproject (8.2) loopt van het Leopold- en Schipdonkkanaal tot aan de Passiedreef tussen Damme en Maldegem.
Ontwerp van de nieuwe N49
Autosnelweg: we bouwen de N49 in dit gebied van het Leopold- en het Schipdonkkanaal tot aan de Passiedreef om tot een snelweg, zodat gemotoriseerd verkeer er vlot kan doorrijden.
Parallelweg: Voor het lokale verkeer bouwen we een parallelweg langs de N49 van het Leopold- en het Schipdonkkanaal tot aan de Donkse Beek. Zo kan het verkeer op de N49 vlotter en veiliger doorrijden en hoeft lokaal verkeer niet via de drukke N49 te rijden.

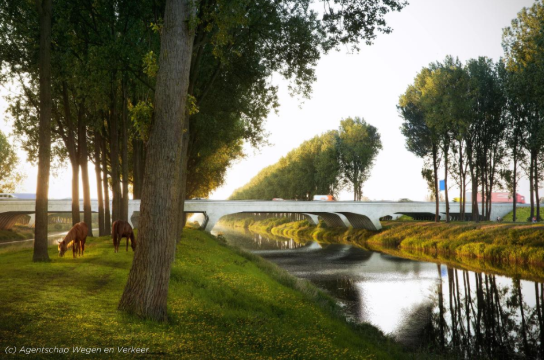

Drie nieuwe bruggen:
- Op de grens van Maldegem en Damme loopt de N49 via drie bruggen, de Leestjesbruggen, over het Leopold- en Schipdonkkanaal. Die bruggen zijn niet geschikt voor uitzonderlijk vervoer. Uitzonderlijk vervoer tussen Antwerpen en Zeebrugge moet vandaag omrijden via de Brugse Steenweg (N9) naar Brugge en doorkruist daarbij verschillende woonkernen. Om dat probleem op te lossen, komen in de toekomst drie nieuwe bruggen over het Leopold- en het Schipdonkkanaal. Eén brug over de ventweg, één richting Antwerpen en één richting Knokke.
- Landbouw- en onderhoudsvoertuigen steken in de nieuwe situatie de N49 niet meer over, maar rijden conflictvrij onder de bruggen door. Om de voertuigen voldoende plaats te geven, zullen de nieuwe bruggen ongeveer drie meter hoger zijn dan de huidige.
- Vandaag fietsen fietsers langs een metalen passerelle over het Leopold- en het Schipdonkkanaal. In de toekomst wordt het jaagpad langs het kanaal aan Oost-Vlaamse zijde onder de bruggen doorgetrokken. Fietsers fietsen daarmee over een volwaardig en aan alle wettelijke normen aangepast fietspad onder de bruggen door.
- Ecopassage: Aan de Donkse Beek leggen we een ecopassage onder de N49 aan. Kleine zoogdieren en amfibieën kunnen er veilig onder de N49 door.
Verschillende fases
- Voorbereidende werken | van 4 september tot 9 oktober 2024
- Enkele tientallen bomen worden gerooid, om later de nutsleidingen aan te leggen.
- Nutswerken | van 9 tot 21 oktober 2024
- De nutsmaatschappijen zullen een sleuf opengraven naast de rijweg en de nutsleidingen van onder andere elektriciteit, telefonie en internet vernieuwen en verplaatsen.
- De aannemer voert ook enkele boringen uit, onder het kanaal heen.
- Heraanleg N49 | Vanaf 21 oktober 2024
Bekijk hier de verkeershinder voor gemotoriseerd verkeer vanaf 21 oktober 2024
Bekijk hier de verkeershinder voor fietsers vanaf 21 oktober 2024
Contact
-
Infrastructuur
Dienst Infrastructuur
Bloemestraat 45 , 9990 Maldegem- Tel. 050 72 86 00
- infrastructuur@maldegem.be
